吉林省人民医院信息核心机房搬迁项目询价公告 询字[2020]013号

  根据工作需要,我院现有信息核心机房搬迁项目,本着公平、公正、公开的原则,现向社会公开询价, 欢迎有资质的供应商以价格积极参与。

  机房搬迁范围

  主要包括现有机房设备在原地点的健康检查、设备的下架包装、设备运输到目的机房上架、安装调试和与搬迁有关的相关事宜的协调,主要包括:

  1、网络设备搬迁(核心交换机、服务器接入交换机等);

  2、安全设备搬迁(各区域防火墙、安全审计、网络审计等);

  3、存储设备搬迁(HIS系统存储、PACS系统存储等);

  4、服务器设备搬迁和应用系统恢复;

  5、部分机房基础设施新建;

  6、线路移机或割接,并协调通信运营商实施;

  7、新数据中心业务网络端口开通;

  8、搬迁总体技术方案制定、细化完善;

  9、应急预案的制定,应急措施和服务的保障。

  详见附件。

  机房搬迁时限

  我院机房搬迁工程总体规划时间,搬迁准备时间为7天(含新机房设备调测、灾备小型机及虚拟化环境搭建、数据迁移等工作)。设备搬迁及业务上线时间自晚18:00至次日7:00,共计14个小时,完成现有机房内所有设备的搬迁工作,并确保搬迁后设备正常运行,不影响院内业务正常运行。

  机房搬迁流程

  搬迁实施流程包括:准备、拆卸、装运、安装、调试等五个流程,具体如下:

  准备:包括相关人员和设备准备、新机房环境准备、网络环境、备份、现场所有设备打标签、模块、设备准备等准备工作。

  拆卸:主要包括机房内核心交换机、接入交换机、网络安全设备、服务器及存储设备等下架包装等。

  装运:主要指设备由原机房到新机房的搬运过程。

  安装:主要包括机柜就位、各机柜独立安装网络连线等工作。

  调试:主要包括强电调试、网络调试、设备检测、数据库主机系统安装调试、测试、应用服务器系统安装调试测试、系统联测等内容。

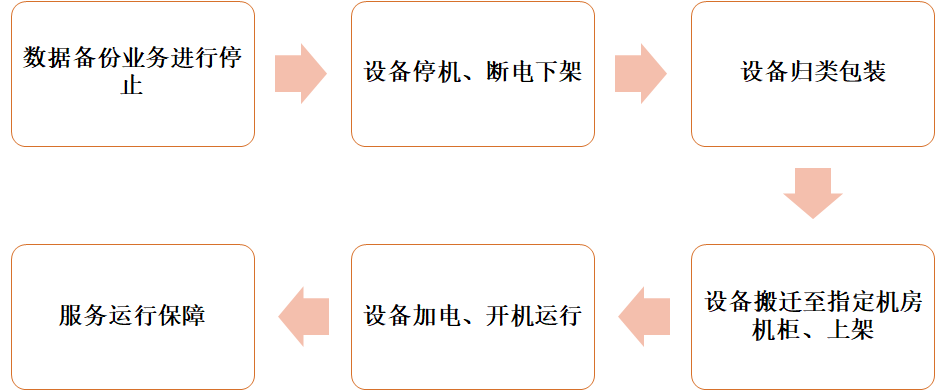

  总体搬迁流程图

  3.1设备搬迁步骤

  设备搬迁是指从硬件设备及业务系统停运、拆卸下架、更换机柜、内外网分区域部署、重新上架、系统开机运行的过程,此过程是搬迁工作的重点之一,需做好详细的规划,保证搬迁工作的顺利进行。

  1)数据备份

  我院在对机房搬迁工作前做好数据备份工作是本次搬迁工作顺利完成的有效保障之一,对各系统配置参数和配置文件做有效的记录和保存,形成文档,为系统再运行、集成提供充分的依据。

  2)接口标识

  搬迁工作比较繁琐,尤其值得注意的是,在系统的再集成过程中,设备物理连接的恢复将是系统再集成的首要保证,众多业务系统与及数量繁多的设备容易引起现场的混乱,模糊不清或者意义不明确的设备标识、标识的丢失等因素将影响系统恢复运行的时间。

  因此在搬迁以前对所有的硬件设备做好编号和功能标示,对物理连接的接口和线缆做好标识,对设备、接口、线缆做到一一对应,并将以上标识内容形成文档,为系统快速恢复提供可靠的基础。

  3)新机房环境准备

  对新机房设备进行新购设备实施工作,为设备整体迁移工作进行有序的保障。对新机房基础环境进行实施,包括设备线缆连接排查,对相关设备就位的线缆接入点进行查漏补缺。

  对新机房核心交换机进行实施,核心交换机策略配置工作,确保新购核心交换机至待搬迁楼层汇聚交换机的通信正常,为搬迁后提供通信保障。

  对新机房内的服务器接入交换机系统进行部署,为灾备小型机及虚拟化服务器提供完整的网络支撑环境。

  对灾备小型机数据库系统进行搭建,提供与待搬迁机房内的HIS系统数据实现异地灾备模式,保障数据的能够在新机房保留副本,用于提供应急接管服务,也作为机房搬迁有效的数据安全保障措施。

  对新机房内部署2套全闪磁盘阵列,用于承载核心HIS业务数据库系统,搬迁前将数据迁移工作完成,将现有数据库系统数据迁移至全闪存阵列中,该种方式能够最大限度的保障数据的安全性。现有阵列可用于对现有HIS系统或PACS系统进行存储扩容使用,或全部应用于PACS系统使用。

  对新机房内新购的虚拟化服务器系统进行部署,本次采用超融合架构,即计算、存储资源集于服务器一体,减少多台设备部署的繁琐,减少多设备带来潜在故障的隐患。同时评估对现有待搬迁的老旧服务器系统,对系统进行虚拟化迁移,对老旧服务器设备运行的业务系统进行保障工作,避免因老旧服务器搬迁导致设备故障无法启用原有业务系统的问题。

  3.2系统停机步骤

  搬迁前应关闭网络设备及服务器系统,具体步骤及内容如下:

  (一)停机步骤

  对小型机、服务器系统及存储备份系统停运前应事先由用户、应用系统维护单位沟通进行数据备份和停机;

  确认设备配置及系统配置文件已做好记录和备份;

  PC服务器停机:PC服务器关闭应用软件系统,关闭系统,切断电源;

  小型机停机:小型机停数数据库,关闭系统,切断电源

  存储系统停机:磁盘阵列关机,切断电源;光交换机关机,切断电源;

  备份系统停机:备份服务器和磁带库关闭系统,切断电源;

  网络及安全设备停机和拆离,在网络机架上按照交换机、核心交换机、路由器、入侵检测、防火墙的顺序将设备依次关闭,待系统完全停止后切断电源;

  (二)注意事项

  设备停机时应按各设备使用单位,按不同业务系统进行有序停机;

  设备切断电源前,应确认设备已经完全关闭,部分设备关机时间较长,应等其风扇完全停转后切断电源;

  确认业务系统软件停运注意事项,严格按照系统软件停运步骤进行操作;

  停机顺序按照先停运业务系统,再停运数据库、存储系统、备份系统、网络系统的原则进行;

  系统停机时如发生软件或系统故障,应先排除再进行停机操作,不得野蛮停机,确保操作系统和业务软件系统停运时无故障;

  切断电源时应先关闭电源插座,再拔设备电源;

  3.3设备拆卸步骤

  待机房设备全部停运并切断电源后,方可对设备进行拆卸,设备拆卸步骤和注意事项如下:

  (一)拆卸步骤

  拆卸应本着“先外后内,先周边再主体”的原则;先拆卸设备周边连接附件及线缆,再拆卸主机;

  设备下架时应由上自下,对机柜内设备进行逐一拆除,并按照业务系统进行分类,待新机柜安装好后设备再安装于指定地点。

  (二)注意事项

  拆除设备时确认周边设备已经全部断开连接,防止线缆下架时拖连;

  拆卸设备时应注意对设备保护,对体积和重量较大的设备需提供托架;

  设备拆卸时应按照要求佩戴静电保护设备,如:静电护腕等,确保拆卸时静电不会对设备造成损害;

  设备码放时应严格遵守设备的放置要求,杜绝将设备倒置、倾斜等随意堆放;

  小型机、存储、核心交换机等设备体积大、重量较重,拆卸时应注意人员及设备的保护,确保设备和人员安全。

  设备拆卸时,应严格按照设备安装和拆卸指南进行,不得野蛮拆卸。

  3.4搬迁后维护工作

  当设备迁移到新的机房并正常连接以后,需要验证每台设备,如服务器的操作系统、平台软件和应用系统等是否能正常运行。此阶段需要填写服务器上架检测记录表,如果验证发现某个(些)服务器工作异常,需要进行系统恢复,并同时填写服务器恢复记录表。

  操作系统和平台软件验证,验证各个服务器的操作系统是否能够正常启动,相应的平台软件是否能够正常运行。

  数据库验证,验证各个应用系统对应的数据库用户能否正常连接数据库。

  应用系统验证,验证各个应用子系统能否正常访问,包括功能验证和数据完整性验证。

  系统设备安装完成后,调试工作由有经验的专业工程师承担。

  完成系统的各分项工程后,最后要进行系统的连机统调。按照预定的方案检查系统的运行是否正常、系统及各种参数指标是否满足设计要求,系统间的通信是否畅通,与系统联动的设备控制是否灵活,有时要反复调整多次,才能使系统最佳状态。

  设备安装调试过程中,参加安装和调试人员要认真做好各项,包括单机、子系统和系统统调和各种、测试结果等。

  3.5搬迁后网络变动

  机房内设备搬迁后网络无变动。

  搬迁风险规避措施

  信息中心机房搬迁风险规避的关键是避免数据丢失和设备损坏。

  1)防止数据丢失的措施

  搬迁实施前进行系统备份和数据备份的调研,进行系统和数据备份量化统计;选择适合的备份日期和时间,进行备份;备份数据双份,并专人登记、安全保管;

  2)设备拆、装和运输过程的措施

  设备的搬迁过程进行全程监督,杜绝不符合搬迁规范的事情发生,一旦发生事故或设备丢失或设备损坏,通过备件支持体系获取备件或备机。

  搬迁应急回退措施

  如果在搬迁过程中遇到不能预料的意外情况和故障,影响到现有业务的正常进行,采取必要的回退措施,将系统恢复到原来的状态及环境下。主要措施包括:

  在搬迁前记录系统的配置信息、功能结构,收集相关资料、文档作为故障排错、系统恢复时的参考;

  在搬迁前详细、准确的作好系统各接口、线路标记,确保系统连接正确;

  条件允许的前提下,应在搬迁前准备好相关设备、模块等的备件,防止硬软件故障造成业务瘫痪;

  搬迁至新机房前,对新机房的各项参数进行详细核实、检查,确保新机房能够满足系统和业务运行要求;

  统一安排并部署搬迁参与实施的技术人员,明确各自的任务职能;

  预先安排运输工具,确定实施时间、线路,确保搬迁过程快速、准确、高效、无意外发生;

  设备拆装安排现场实施经验丰富的专业技术工程师进行,保证系统的拆装、以及恢复过程准确无误,确保设备及配件搬迁过程中安全可靠;

  指定高级技术负责人或技术专家现场统一指挥和调度搬迁工作的实施,并指导系统恢复、调试、排错工作;

  需要回退时,技术负责人提出申请,并由院领导做出回退决定;

  必要时根据保存的配置文件、技术资料、线路接口标记等备份信息,将系统恢复到原有的物理或逻辑状态下,恢复用户业务;

  回退完成后,确认应用系统的工作状况是否正常。

  应急回退时间小于4小时,复杂疑难问题8小时内解决,如果不可抗力及时上报。

  为了更好的防止突发事件的出现,应对方案表:

突发状况

突发状况描述

发生概率

应对方案

突发情况1

搬运、运输过程中导致部分设备故障(非物理损坏)或在健康检查中无法起机

较大

a、保外设备:同时在此之前提前联系好配件供应商和准备好相关认证工程师,一旦发生故障认证工程师将第一时间到场排查,并根据需要联系供应商更换配件,对于硬盘、电源等小型配件尽量做到备件在场,实现快速更换。

b、保内设备:一旦发生故障认证工程师将第一时间到场排查,协助客户向原厂报修,并由现场认证工程师向原厂描述故障以缩短报修时间。

c、当故障判断为不能在短时间内(一个工作日)可以修复,可以使用预先准备在场的备机顶替。

突发情况2

运输过程中不可抗力导致时间延长。

较小

a、需要客户做好相应的时间调整计划。

b、同时使服务器回退原机房,恢复原来部署。

c、在恢复原来部署时如果发生状况1中的情况,则按状况1中的应对方案操作。

突发情况3

搬运、运输过程中导致部分设备故障(物理损坏)。

较小

a、搬迁服务方将提供备机备件,备机备件随项目流动。

突发情况4

搬迁后核心业务系统无法启动

较小

a、利用事先已搭建的备用环境紧急接管,应急回退时间为4小时以内,复杂疑难问题需协同解决为8小时以内。

  6.商务要求:

  报名单位资质要求:

  1、报名单位必须是在中华人民共和国境内注册的独立法人;

  2、符合《政府采购法》第二十二条规定的合格供应商;

  3、报名者应具有弱电系统设计、施工能力,能提供完整施工图纸;

  4、报名者所报产品能在国内合法销售和提供相应服务;

  5、报名者必须在投标文件中提供至少一个涉及到楼群光纤布线工程案例;

  报名时需要提供下述原件及盖章的复印件(1份)

  1、法人授权委托书;

  2、携带营业执照原件、复印件和相关资质证明;

  3、法人身份证原件及复印件;

  4、被授权人身份证原件及复印件

  7.报名时间:即日起至2020年5月11日下午16:00止

  报名地址:长春市工农大路1183号

  吉林省人民医院8号楼5楼医学装备部办公室

  联系电话:0431-85595441 0431-85595491

  联系人姓名:杜杉杉 刘金伟

  洽谈时间另行通知。

  吉林省人民医院

  2020年5月7日
